泰柏板工程墙体施工方案
[浏览次数:861 次] [更新时间:2018-4-30]


郑州中天建筑节能泰柏板工程墙体

施工方案

    制:

    核:

    批:

郑州中天建筑节能

〇一七年



一.   工程概况

二.   编制依据

三.   泰柏板墙体工程型号,规格

四.   施工准备

五.   施工工艺

六.   项目管理目标

七.   工期目标及质量保证体系

八.   检验标准

九.   安全及文明措施

十.   原材料成品保护措施

一.     工程概况

工程位于郑州市农业路东段,框剪结构,筏板基础,抗震设防烈度7度,地下室防水等级一级,结构安全等级二级,设计使用年限50年,地下一层,面积4952m2,地上三十二层,建筑面积49191m2,总建筑面积54143m2,建筑总高度95.25m。根据设计要求,三层以上住宅部分内填充墙采用泰柏板墙体施工。

二.     编制依据

中华人民共和国建材行业标准JC623-1996

三.     泰柏板工程型号,规格

本工程走廊墙及分户墙采用200#泰柏板,卫生间墙体采用100#泰柏板墙体,墙体长度根据现场实际高度加工生产。

四.     施工准备

1.     技术准备

(1).工程技术人员参阅有关图纸及施工方案,了解材料特性,对施工人员进行施工培训并对有关技术人员做技术交底。

(2).确定施工程序

..外墙土建施工----泰柏板隔墙安装---- 管线管体预埋------泰柏板抹灰。

2.材料准备

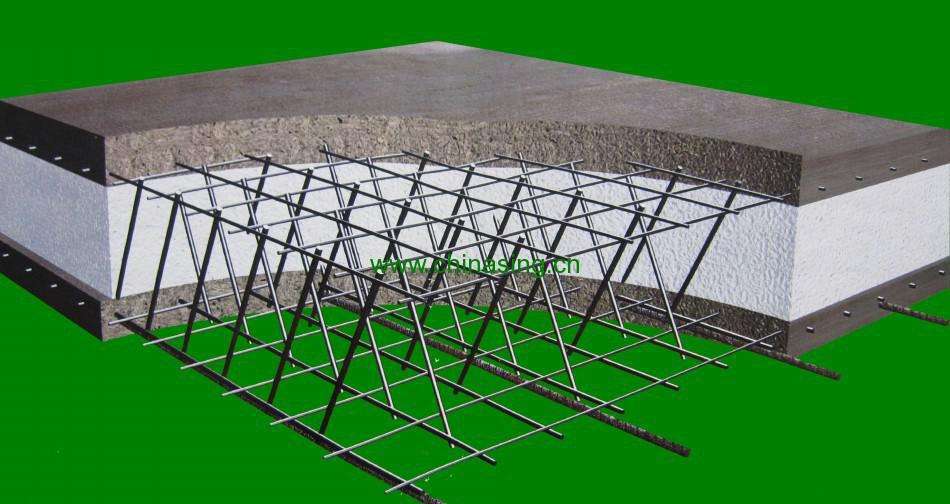

1.泰柏板材料:由本公司提供合格的钢丝网架聚苯乙烯夹芯板,具体尺寸,密度等,严格按照相关标准执行。

(3)安装配件:冲击钻,钢丝剪刀,手锯,扎丝钩,墨斗,靠尺及常用工具等。

.施工工艺

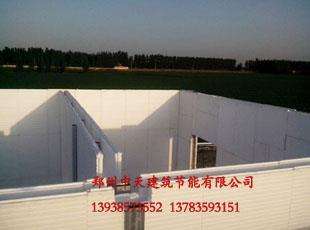

1.放线-----安装连接用配件-----安装泰柏板-----连接固定-----板缝补强------阴阳角补强-----门窗口补强-----安装预埋件-----安装水暖电管路,接线盒-----质量检查,校正补强-----抹灰,养护-----表面装饰。

2.在需要安装泰柏板的位置上,先放出一条中心线,框架结构(地面,梁,楼板,柱式墙体)四周都要放线,保证泰柏板安装的垂直度。

3.用冲击钻在放好的线上打眼,深50mm,间隔600mm,插入长200---250mm,6钢筋,所有与泰柏板连接的连接配件,中心偏差不应超过5mm

4.安装泰柏板前,对需要安装泰柏板的位置,形状,尺寸进行复合,并对所有的泰柏板进行规划,裁剪拼接成与安装部位相适应的泰柏板。

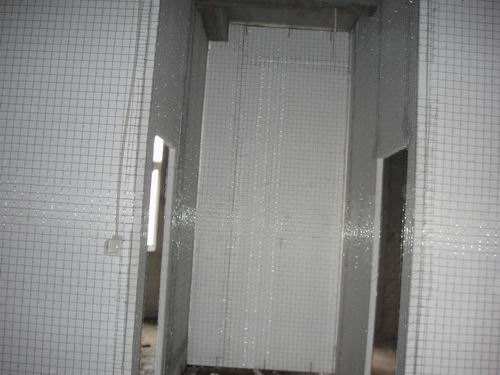

5.安装泰柏板时,要边安装边连接,把两块板的板缝对起,板缝处100~150mm用永平网覆盖,用扎丝绑扎连接,要保证墙面垂直平整,绑扎牢固。

6.阴阳角处要用角网补强,阳角用150*100mm的角网,阴角用100*100mm的角网绑扎补强。

7.开洞法:根据图纸上所给的位置和尺寸,把门窗洞口留出。

拼装法:根据图纸的要求,把泰柏板剪成所需的尺寸,然后安装,拼接后的空洞尺寸即为所要求的洞口尺寸。

8. 在泰柏板墙上安装的各种管线,较细的管线,可直接穿在钢丝网与聚苯乙烯泡沫板中间的缝隙间,较粗的管线在安装时先把钢丝网剪开,去掉适当的泡沫板,放入管线后用平网覆盖,安装接线盒亦如此。

.项目管理目标:

公司本着创建精品产品,坚持走以质量求生存的企业发展之路,近年来所生产销售的产品,质量均达到优良标准,现我公司对项目管理主要做好以下几项工作:

1.    公司把推行质量方针,目标管理和层层落实质量责任制高度统一起来,坚持质量责任高于目标管理,各级领导始终把质量放在首位,公司经理与各部门的第一质量者签订质量责任书,把质量责任分解到各个岗位,各个环节,各个工种,使严格的质量管理贯穿于不断变化的生产过程,做到凡事有章可循凡事有扰可查,凡事有人负责,凡事有人监督,通过全方位,全过程的质量动态管理来保证实实在在的高质量,明确的质量责任,具体的目标和严格的奖惩措施,使我们强化质量管理必须坚持抓好的重要环节。

2.    把行业质量标准与企业质量标准高度统一起来,做到企业标准高于行业标准,提出了要以“合格不算合格,优良才算合格”的精神和标准。不断提高质量管理水平。

3.    认真做好生产前对器材,仪器设备的预先检查,不合格者严禁使用。

4.    坚持有效的抓职工培训,不断提高职工质量意识,各操作执行岗位,实行先培训,后上岗,每月考核,实行淘汰制,竞争上岗,坚持生产前的“技术交底”制度。

5.    严格执行把关卡制度,申验制度,隐蔽产品的签证制度,加强上下道工序之间的检验交底工作,每一道工序,每个部位必须使上道工序唯为下道工序提供精品。

6.    严格执行“三级验收”,“产品验收”程序和制度,针对每个工序编制质量奖惩措施,在各级检查中采取科学抽样法进行抽样,对质量问题运用数理统计方法进行分析,对产品质量进行预控使整个生产过程处于质量受控状态,确保产品质量优良。

质量是企业的生命,是公司永恒的主题。我们将不断提高质量管理水平,加强科学有效的质量管理机构,使公司质量更上一层楼,从而更有力的促进公司持续,稳定的发展。

1.    争创一流的泰柏板墙体材料生产销售企业。

2.    合同履约率100%

3.    工程项目合格率100%

4.    客户满意率95% 以上。

.质量保证体系

1.根据该工程质量要求,按规定定出质量管理体系。

2.开展以工作质量带动工程质量的全面质量管理,有专人在安装过程当中不断的来回质量巡检。

3.安装工程质量检查验收,强化自检互检。

4.在施工过程中,如果某一道工序不合格,严禁下一道工序施工。

5.组织安装人员开展安装质量评比活动,加强质量教育,提高质

量意识。

6.安装质量使用样品墙制度,预先定出标准,定出样板,然后大面积推广,使工程质量全部达到优良品率。

7.健全质量日常检查制度,做好施工日记及自检记录,做到问题不过夜。

8.定期召开质量碰头会,随时解决甲方及监理单位提出的问题。

9.资料管理执行下发文件管理制度,严格按程序报验施工,做到每个工序资料齐全无误。

10.建立健全质量保证体系,严格把关克服质量通病,质保体系内部执行自检互检交接检制度。

.检验标准:

1.本工程验收严格按照国家建材行业标准JC623—96标准执行。

2.安装牢固,固定办法必须符合设计要求,施工允许偏差及检验标准详见下表:

项次

项目

允许偏差(mm

1

墙轴线位置

8

2

垂直度

层高h3.2m

5

3.2<h5m

h>5m

8

15

3

表面平整度(用2m靠尺检查)

5

4

门窗洞口(门窗框后塞)

宽度

5  -3

门口高度

+10   -5

5

外墙上下窗口位置

20

6

预埋件中心线位置

10

7

钢筋码间距

+50

8

芯板板缝

<3

  .安全及文明措施:

  1.施工人员进入施工现场必须戴好安全帽,临边高空作业必须扣好安全带。

2.施工人员严禁酒后上岗。

3.施工人员要认真学习安全操作规程,提高安全意识,坚持做到每道工序有安全交底。

4.电器设备使用前进行彻底检查,电源线使用前进行摇测,有故障的设备及破皮,漏电的电源线必须修好后再使用。

5.所有施工人员统一着装,做到宿舍库房两分离。

.原材料及成品保护措施:

1.进场的原材料一定要在指定的地点堆放整齐,严禁乱拉乱放,对于当日施工的多余材料,必须在下班前找一个安全的地方整齐堆放。

2.对施工完毕的墙体材料,不得随意开凿孔洞,撞击,火烧。

3.不断提高专业操作技能严格按照施工程序进行操作,坚持每道工序的检验,避免返工事故的发生。

4.坚持执行限额领料制度,严格依照材料消耗定额考核生产,安装施工。

5.施工现场设材料库房,对进场材料严格检验。

6.加强职工的成品保护意识。

【首页】  【返回】
相关信息
•  建筑消能器的型号选择模型参考      [2025-8-25] •  干粉砂浆生产线      [2021-4-16]
•  干粉砂浆生产线      [2021-4-16] •  干粉砂浆生产线      [2021-4-13]
•  大型干粉砂浆生产线      [2021-4-13] •  干粉砂浆成套设备      [2021-4-13]
•  高速分散机      [2021-4-13] •  标线涂料搅拌机是涂料生产设备      [2021-4-13]
•  真石漆搅拌机      [2021-4-13] •  智能化连续式干粉砂浆生产线      [2021-4-13]
•  预拌砂浆生产线组成结构      [2021-4-13] •  预拌砂浆生产线      [2021-4-13]
•  新型干混砂浆成套设备      [2021-4-13] •  特种干粉砂浆成套设备      [2021-4-13]
•  干粉砂浆设备年产30万吨产品介绍      [2021-4-13] •  全自动干粉砂浆成套设备      [2021-4-13]
•  无机保温砂浆搅拌机      [2021-4-13] •  干粉砂浆设备年产20万吨产品介绍      [2021-4-13]
•  基本型干粉砂浆生产线产品介绍      [2021-4-13] •  百变金刚建筑景观材料      [2021-2-17]
Copyright © 郑州中天建筑节能有限公司 版权所有
地址:郑州市金水区国贸新领地3号楼2单元1510房 电话:13938573552 13783593151 13140054949 手机:13938573552传真: Email:hnjzjn@163.com
豫ICP09024306号-6
技术支持:武汉做网站
